宿迁公司承建首座110KV变电站顺遂送电
2016年7月3号,,,,由宿迁公司承接的江苏鑫博高分子质料股份有限公司的110KV变电站工程一次性顺遂完成了送电,,,,现场鞭炮齐鸣,,,,每小我私家的脸上都洋溢着收获的喜悦。。。。。该项目是宿迁公司建设以来承接的第一座110KV变电站工程,,,,在宿迁公司的生长历程上有着里程碑的意义,,,,它标记着宿迁公司的生长又迈上了一个新的台阶。。。。。

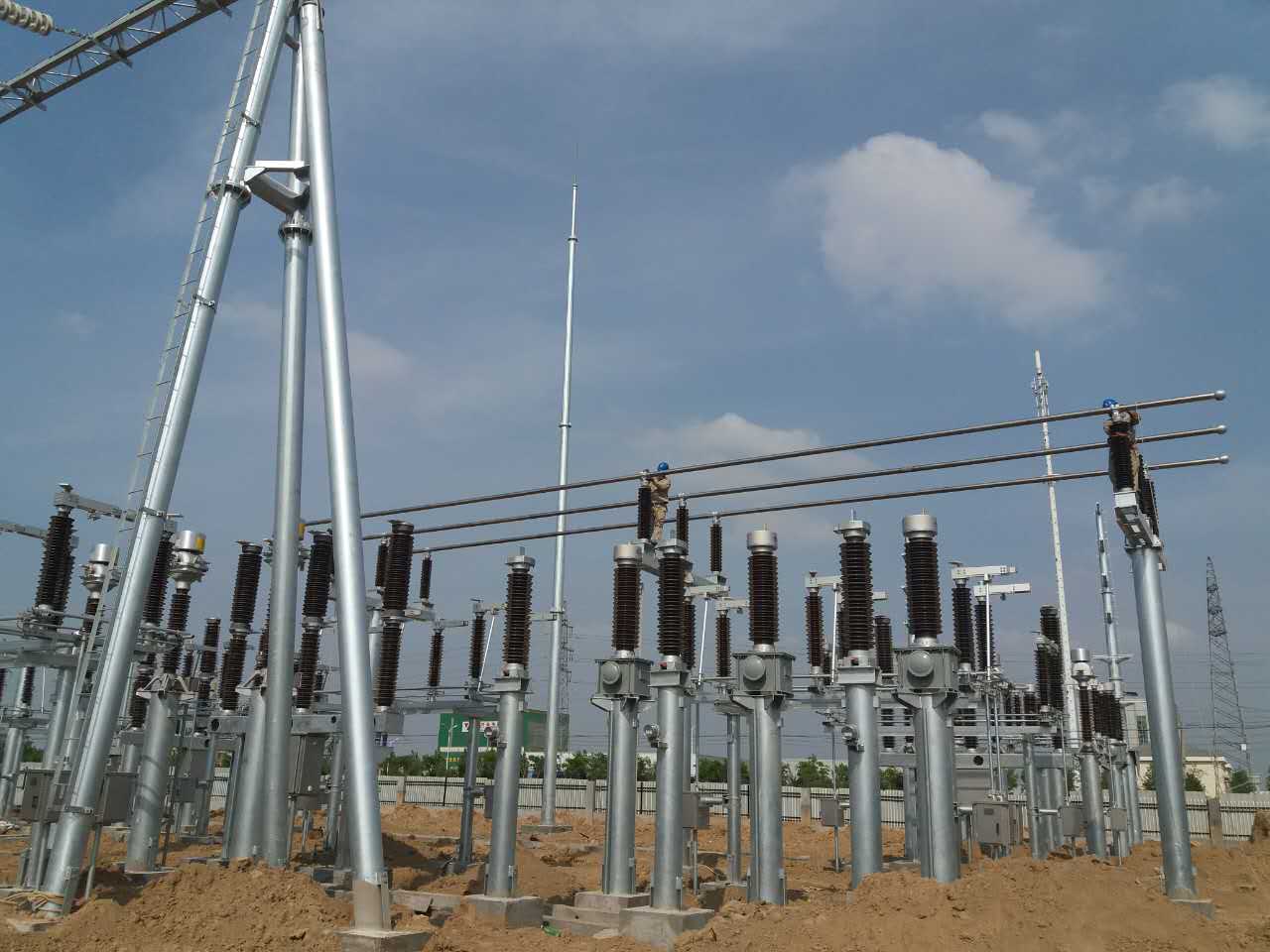

该项目作为宿迁公司承建首个110KV变电站项目,,,,获得宿迁公司高层及全员的高度重视,,,,工程从3月9号最先进场动工,,,,由于用户急于用电,,,,另外江苏省电力公司划定6月20日后启动“迎峰度夏”事情,,,,无特殊情形不允许举行停送电操作,,,,因此鑫博110KV工程必需在6月尾完成所有装置工程并试验调试完毕抵达送电条件。。。。。在工期紧、使命重且没有施工履历的的情形下,,,,宿迁公司全心组织、细化施工程序,,,,接纳部分工序并列施工,,,,加大人力资源投入等步伐,,,,同时战胜土建方首次施工没有履历且严重不配合的难题,,,,整体工程从采购、放线、接线调试仅仅用了不到20天的时间。。。。。
宿迁公司在鑫博110KV变电站承建历程中获得了总公司的鼎力大举支持。。。。。总公司安排了有110kV变电站工程履历的项目司理手艺职员组织协调各项事情。。。。。同时该项目也获得了宿迁市委市政府、宿迁市经济手艺开发区、宿迁市供电公司等各级向导的高度重视,,,,项目建设历程中组织召开多次专题会办会。。。。。
随着妄想进度一直推进,,,,特殊是项目的准时、一次性送电乐成,,,,创立了宿迁地区110KV变电站建设周期最短的佳绩。。。。。工程完工后,,,,用户划分给江阴总公司和宿迁公司各赠予了“心系用户制作精品、质量上乘效劳一流”的锦旗,,,,这是对我们工程的肯定,,,,更是对我们事情的激励。。。。。
本次鑫博110 KV变电站顺遂完工并送电,,,,使宿迁公司的整体水平获得磨炼与提升,,,,更涤讪了宿迁公司在宿迁电力行业中优异的品牌形象,,,,我们有理由相信:在威尼斯37266集团“十三五”战略的指引下、在电力集团的鼎力大举帮助下,,,,依赖全员的配合起劲,,,,我们一定会飞的更高、走的更稳,,,,宿迁公司的明天一定会越来越好!
